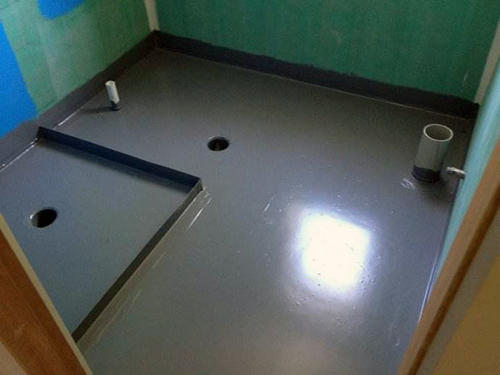

衛生間防水一直是家裝防水施工中的重點與難點,大連鑫瑞德盛防水公司對于衛生間防水總結了如下三部分,做好這些,按照標準化流程操作才能把衛生間防水做到最好,歡迎同行收藏!施工前、施工中、施工后的細節處理考驗一個防水技工的責任心和技能。

一、衛生間防水施工前的重點是對基層的處理
1、基層處理
需要做防水的空間,基層表面必須平整干凈,不得有松動、空鼓、起砂、開裂等問題,否則會影響防水的最終效果。
2、基面濕潤
基面清理干凈后應灑水濕潤,灑水時應適度,確保基面無明水才可以進行下一步施工。
3、抹弧處理
如墻體的陰角、下水管根部這些部位都需要進行抹弧處理。先對這些部位進行灑水濕潤,然后使用弧形鏝刀在陰角、管根部位將堵漏王抹成圓弧狀,避免后期涂刷防水時,出現堆料,引起防水層開裂。
4、門檻石處理
用朗凱奇堵漏王對門檻石和止水墩之間、以及過門石和門洞之間的縫隙進行填充,堵漏王干固后再進行防水涂刷。

二、防水施工中防水涂料使用有講究
1、防水材料攪拌
先放乳液,后放粉料,必須使用電動攪拌機進行攪拌,不建議額外加水,攪拌好后,如還存在抱團的粉團,應再次進行攪拌。
2、細部節點加強
在正式涂刷防水前,我們已經對陰角、管根部位用堵漏王做了抹弧處理,堵漏王干固后,就可以在這些細部節點位置涂刷第一遍防水,然后鋪設無紡布,最后再涂刷一遍防水材料,這樣細部節點加強就做好了。
3、大面防水施工
大面涂刷防水時,應由上至下,由遠及近,等第一遍防水層不沾手后,再涂刷第二遍防水,且前后兩次涂刷呈十字交叉,避免出現漏刷漏涂現象,防水層總厚度以1.2~1.5mm為宜。
三、施工后要認真做好3步驟
1、養護
防水涂刷結束后,達到表面干燥,就可以開始進行灑水養護了,一般需要每天噴水3~4次,在熱天或者干燥天氣要多噴幾次,防止涂層過早干燥。
2、閉水試驗
養護結束后就可以進行閉水試驗了。試水時間不宜少于24小時,蓄水深度應不小于20mm,水面沒有出現明顯下降為合格,閉水試驗的前期每1小時應到樓下檢查一次,后期每2-3小時到樓下檢查一次。若發現漏水情況,應立即停止閉水試驗,重新進行防水層完善處理,處理合格后再進行閉水試驗。
3、防水保護層
為了防止后續施工破壞防水涂層引發滲漏,可以在閉水試驗合格后,將地面蓄水排盡,然后用水泥砂漿在防水層表面做1cm厚的1:3水泥砂漿保護層。
嚴格按照以上三部曲施工前、施工中、施工后去做,做好衛生間防水不再難!如果您想了解更多防水施工方案請點擊右側的施工方案按鈕。
